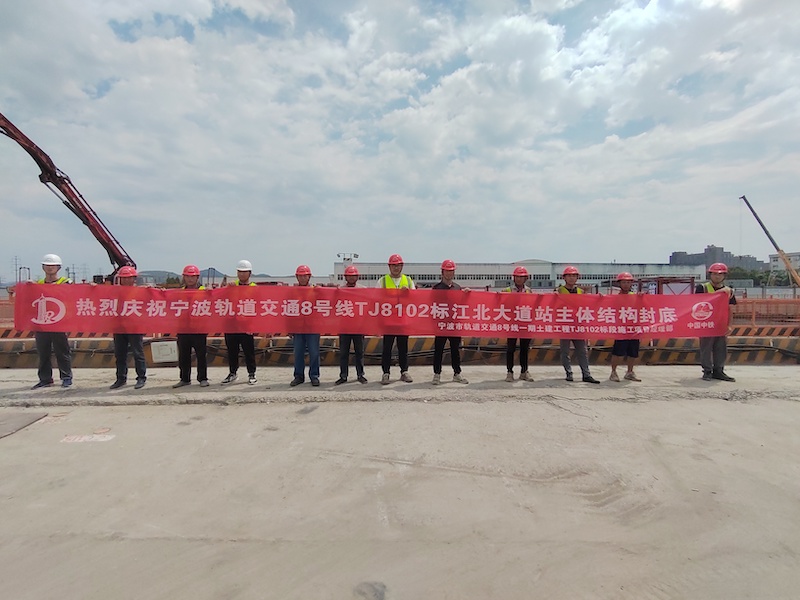

7月9日上午,隨著十六區最后一斗混凝土下放,寧波市軌道交通8號線一期江北大道站最后一塊底板順利完成砼澆筑,標志著江北大道站主體實施階段施工內容基本完成,深基坑開挖安全風險順利度過,江北大道站的主體結構施工進入沖刺階段。
江北大道站為寧波地鐵8號線一期土建工程自東南向西北的第19座車站,位于江北大道和開元路交叉口處,沿江北大道布置,站長365.1米,標準段寬18.3米,最大開挖深度達19.6米。車站主體采用明挖施工法。
此段底板順利澆筑完成,項目部先后攻破兩大難點。一是出土影響。項目因出土受限,基坑開挖速度減緩,基坑變形及施工進度滯后風險不斷增大,為確保出土順利,項目部采取土方車輛投入增多至40余輛,自主尋找備用堆土場地等方式,促使項目出土在較短時間內步入正軌,確?,F(xiàn)場各工序交叉作業高效有序進行。二是梅雨季節影響。項目部根據雨季施工產生的諸多問題,密切關注天氣動態,周密組織,提前做好防汛方面工作,并采取領導輪流現場盯控,加大勞務人員投入,現場24小時輪班作業。在項目部全體員工的團結協作下,克服施工困難,順利完成江北大道車站封底工作。
接下來,項目部將以施工現場標準化的要求、高昂的斗志繼續投入施工生產,精心組織、科學施工,認真完成各級領導下達的施工任務。
